¿Cuánto cuesta construir un dúplex de 3 habitaciones?

¿Cuánto cuesta construir un dúplex de 3 habitaciones?

Antes de entrar en detalles, hay que entender una cosa: un dúplex no es un piso estándar. Tiene dos alturas, a menudo con una distribución que aprovecha la verticalidad, y eso implica elementos adicionales como escaleras, forjados intermedios y, en muchos casos, terrazas o espacios exteriores. Esto ya lo cambia todo en términos de coste.

¿Qué es exactamente un dúplex de tres habitaciones?

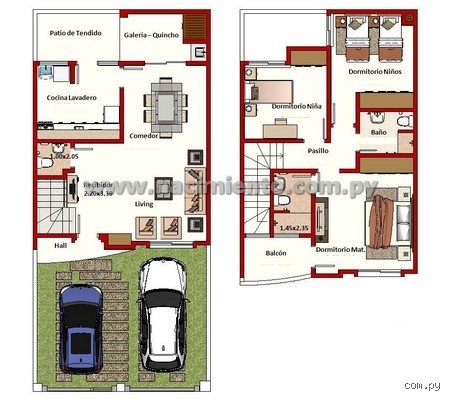

Un dúplex de tres habitaciones suele tener entre 70 y 100 metros cuadrados útiles, distribuidos en dos plantas. La planta baja suele albergar el salón, la cocina y, a veces, un baño o un pequeño dormitorio. La planta superior concentra los dos dormitorios restantes y otro baño. Pero ojo: esta distribución no es rígida. Hay dúplex con el salón en la planta alta para aprovechar vistas, o con la cocina en la planta baja para evitar subir alimentos constantemente.

La clave es que, al construir en vertical, se multiplican elementos como escaleras (que pueden costar entre 1.500 y 4.000 euros), forjados (unos 50-70 euros por metro cuadrado) y, a veces, ascensores (desde 6.000 euros). Y no olvidemos que, en muchas ocasiones, el dúplex busca una orientación con terrazas o jardines privados, lo que añade costes de urbanización y cerramientos.

Desglose de costes: ¿dónde se va el dinero?

Para entender el precio final, conviene desglosar los principales capítulos de la construcción. No es lo mismo un presupuesto básico que uno de gama media o alta, y cada elección tiene un impacto directo en el bolsillo.

Cimientos y estructura

Los cimientos son el punto de partida. En suelo urbano, pueden costar entre 20 y 40 euros por metro cuadrado. Si el terreno es complicado (pendiente, poca capacidad portante), el precio puede dispararse. La estructura, generalmente de hormigón armado, ronda los 50-70 euros por metro cuadrado de superficie construida.

Instalaciones (agua, luz, gas, saneamiento)

Estas instalaciones básicas suelen rondar los 15-25 euros por metro cuadrado. Pero si se quiere domótica, calefacción por suelo radiante o sistemas de aerotermia, el coste puede duplicarse o triplicarse. Y es aquí donde muchos subestiman el impacto: un buen aislamiento térmico y acústico (clave en dúplex) puede añadir 10-15 euros más por metro cuadrado.

Acabados y carpinterías

Es el capítulo más variable. Una cocina estándar puede costar 2.000-4.000 euros, mientras que una de gama alta supera los 8.000. Los suelos de gres o porcelánico rondan los 15-30 euros por metro cuadrado, pero si se opta por tarima de madera maciza, la cifra se dispara. Las ventanas, cruciales para el ahorro energético, pueden ir desde 100 hasta 500 euros por unidad, dependiendo del material y el acristalamiento.

Escaleras y elementos verticales

La escalera es un elemento que define el carácter del dúplex. Una escalera de caracol metálica puede costar 1.500 euros, mientras que una de madera maciza con peldaños de roble puede superar los 4.000. Si se añade un ascensor, el coste sube entre 6.000 y 12.000 euros, más el mantenimiento anual.

Urbanización y exteriores

Si el dúplex forma parte de un edificio o promoción, hay que sumar costes de urbanización (aceras, alumbrado, jardines) que pueden representar entre el 5 y el 10% del presupuesto total. Y si se incluye una terraza o jardín privado, hay que sumar cerramientos, pavimentos exteriores y, a veces, sistemas de riego o pérgolas.

Factores que más influyen en el precio final

Ya hemos visto que el coste por metro cuadrado puede variar enormemente, pero hay factores que lo cambian todo. Algunos son evidentes, otros pasan desapercibidos hasta que llega el momento de firmar el presupuesto.

Ubicación, ubicación, ubicación

No es un tópico: construir en Madrid, Barcelona o en la costa mediterránea es más caro que en localidades del interior. Los precios de mano de obra, materiales y, sobre todo, los impuestos municipales pueden variar un 20-30% entre regiones. Y si el terreno es urbanizable, hay que sumar el coste de la compra o la cesión, que en zonas turísticas puede multiplicar el presupuesto.

Calidad de los materiales y acabados

Es tentador ahorrar aquí, pero hay que ser realista: unos acabados baratos se notan, y a la larga pueden costar más en mantenimiento. La diferencia entre una cocina de gama media y una de gama alta puede ser de 3.000 a 6.000 euros, pero también la diferencia en durabilidad y confort.

Complejidad del diseño

Un dúplex con distribución estándar es más barato que uno con formas irregulares, terrazas a distinto nivel o espacios abiertos con grandes ventanales. Cada elemento arquitectónico extra implica más horas de mano de obra, más materiales y, a veces, más tiempo de espera por licencias o permisos.

Época del año y mercado

Construir en temporada alta (primavera-verano) suele encarecer los presupuestos un 5-10%, porque la demanda de mano de obra y materiales es mayor. En cambio, iniciar la obra en invierno puede ahorrar algo de dinero, aunque hay que contar con posibles retrasos por lluvia o frío.

Permisos y licencias

Es fácil olvidarlos, pero los permisos municipales, la licencia de obras y los impuestos pueden representar entre el 8 y el 15% del presupuesto total. En algunas localidades, además, hay que pagar por la gestión de residuos, el control de calidad o incluso por el impacto ambiental.

Comparativa: construir vs. comprar un dúplex

Mucha gente se pregunta si es más rentable construir un dúplex desde cero o comprar uno ya terminado. La respuesta no es sencilla, porque cada opción tiene sus pros y sus contras.

Ventajas de construir

La principal ventaja es la personalización: puedes elegir distribución, materiales, acabados y hasta el nivel de eficiencia energética. Además, al construir, evitas el sobrecoste del promotor (que suele añadir un 20-30% al precio de coste). Y si eliges bien la ubicación, el valor de reventa puede ser mayor.

Desventajas de construir

El tiempo: construir un dúplex puede llevar entre 6 y 12 meses, o más si hay retrasos. También hay que gestionar licencias, imprevistos y la coordinación de gremios. Y, por supuesto, el riesgo: si suben los materiales o hay problemas con el terreno, el presupuesto puede descontrolarse.

Ventajas de comprar

Rapidez y comodidad: en pocos meses (o incluso semanas) puedes mudarte. Además, comprar un dúplex de segunda mano suele ser más barato por metro cuadrado que construir uno nuevo, y no hay que lidiar con obras ni permisos.

Desventajas de comprar

Menor personalización: tendrás que adaptarte a la distribución y acabados existentes. Y, en muchos casos, los dúplex de segunda mano tienen un aislamiento o instalaciones menos eficientes, lo que se traduce en mayores gastos a largo plazo.

¿Cómo ahorrar en la construcción de un dúplex?

Si te decides por construir, hay formas de optimizar el presupuesto sin renunciar a la calidad. Pero ojo: no todas las estrategias de ahorro son recomendables. Algunas pueden acabar costando más a medio plazo.

Planificación y diseño eficiente

Un buen proyecto arquitectónico evita despilfarros y errores costosos. Invertir en un arquitecto o técnico titulado al principio puede ahorrar miles de euros en modificaciones o retrabajos. Además, un diseño bien pensado aprovecha mejor el espacio y reduce los costes de estructura y cerramientos.

Comparar presupuestos y elegir gremios

No te quedes con el primer presupuesto. Pide al menos tres o cuatro y compáralos en detalle. Fíjate no solo en el precio, sino en los materiales propuestos, los plazos y las garantías. Y, si puedes, elige gremios con experiencia en dúplex: conocen los problemas habituales y saben cómo evitarlos.

Optimizar la eficiencia energética

Instalar aislamiento de calidad, ventanas de doble acristalamiento y sistemas de calefacción eficientes puede parecer un gasto extra, pero a la larga reduce las facturas de luz y gas. Y, en muchos casos, hay subvenciones o ayudas que compensan parte de la inversión inicial.

Controlar los imprevistos

Es habitual que surjan imprevistos durante la obra: problemas con el terreno, retrasos en materiales o averías en instalaciones. Para evitar sustos, incluye en tu presupuesto un colchón del 10-15% para imprevistos. Así, si algo sale mal, no tendrás que parar la obra o pedir un préstamo extra.

Autogestión y seguimiento

Si tienes tiempo y conocimientos, puedes ahorrar dinero gestionando tú mismo la obra: coordinar gremios, comprar materiales y controlar los plazos. Pero ojo: esto requiere dedicación y experiencia. Un error de coordinación puede costar más que lo que ahorras en gestión.

Preguntas frecuentes sobre la construcción de dúplex

¿Cuánto tiempo se tarda en construir un dúplex de tres habitaciones?

El plazo habitual es de 6 a 12 meses, dependiendo de la complejidad, la climatología y la disponibilidad de materiales y gremios. Si hay retrasos en licencias o problemas con el terreno, puede alargarse hasta 18 meses.

¿Es más caro construir un dúplex que un piso del mismo tamaño?

Sí, suele ser entre un 15 y un 30% más caro, porque hay que sumar costes de estructura vertical (escaleras, forjados), urbanización y, a veces, ascensores. Pero también suele tener más valor de reventa y mejor aprovechamiento del espacio.

¿Qué impuestos hay que pagar al construir un dúplex?

Además del IVA (21% en vivienda nueva), hay que pagar el Impuesto de Actos Jurídicos Documentados (1,5% en la mayoría de comunidades), la licencia de obras (entre el 2 y el 4% del presupuesto) y, a veces, el Impuesto sobre Construcciones, Instalaciones y Obras (ICIO), que puede rondar el 4% del presupuesto de obra.

¿Conviene financiar la construcción con un préstamo o con ahorros?

Si tienes ahorros suficientes, siempre es mejor evitar deudas. Pero si necesitas financiación, compara entre préstamos personales, hipotecas y líneas de crédito específicas para construcción. Los tipos de interés y las comisiones varían mucho, y una mala elección puede encarecer el coste final en miles de euros.

¿Qué garantías debo exigir a los constructores?

Es imprescindible exigir un contrato por escrito que incluya plazos, precios, materiales y garantías. La ley establece un plazo de un año para reparar defectos de acabados, tres años para problemas de instalaciones y diez años para defectos estructurales. Además, pide un seguro de daños a terceros y, si es posible, una fianza de cumplimiento.

Veredicto: ¿merece la pena construir un dúplex de tres habitaciones?

Si estás dispuesto a asumir el tiempo, el esfuerzo y el riesgo que conlleva, construir un dúplex de tres habitaciones puede ser una excelente inversión. No solo tendrás una vivienda a tu medida, sino que, si eliges bien la ubicación y los materiales, es probable que ganes valor con el tiempo. Pero no es una decisión que se deba tomar a la ligera: el presupuesto puede variar enormemente, los imprevistos son habituales y el proceso requiere dedicación y paciencia.

Mi consejo personal es que, antes de lanzarte, hagas números con varias opciones: compara presupuestos, infórmate sobre subvenciones y ayudas, y, si puedes, habla con personas que hayan pasado por el mismo proceso. Y, sobre todo, no escatimes en lo que realmente importa: estructura, aislamiento y seguridad. Al final, un dúplex bien construido no solo es más cómodo y eficiente, sino que también te ahorrará disgustos y gastos inesperados en el futuro.

En resumen, construir un dúplex de tres habitaciones es un proyecto ambicioso, pero con la planificación adecuada y un presupuesto realista, es totalmente viable. Y, quién sabe, puede que acabes con la casa de tus sueños, hecha a tu medida y con la satisfacción de haberla construido con tus propias decisiones.
